3D Yazıcı Filosu Yönetimi: Bambu Farm Manager ve Atölye İş Akışı

Birden fazla yazıcıyla çalışmaya başladığınızda asıl iş yalnız aynı anda daha çok baskı başlatmak değildir. Doğru dosyanın doğru cihaza gitmesi, tamamlanan parçanın tanınması, sıradaki işin hazır olması ve sorun yaşandığında ilgili bilginin bulunması gerekir. Filo yönetimi bu bağlantıları anlaşılır bir düzene dönüştürür.
Bambu Farm Manager, Bambu Lab’ın 3 Temmuz 2025 tarihli tanıtımında yerel ağ üzerinden çok sayıda yazıcıyı yönetmek için geliştirilmiş bir araç olarak anlatılıyor. Sunucu–istemci yapısını ve iş yönetimi özelliklerini, atölyenin fiziksel akışıyla birlikte planlayabilirsiniz. Kurulum öncesinde güncel cihaz ve sistem gereksinimlerini resmî Farm Manager belgelerinden kontrol edin.
1. Filo ihtiyacını cihaz sayısından önce iş akışıyla tanımlayın
Filo yönetimine geçişi yalnız belirli bir yazıcı sayısına bağlamayın. İki cihazla çalışan küçük ekipte dosya ve teslim karışıklığı oluşabilir; daha geniş bir atölye ise görevleri açık dağıttığı için düzenli ilerleyebilir. Önce hangi işlerin takip edilmekte zorlandığını bulun. Kuyruktaki dosyaların durumu, malzeme hazırlığı, tamamlanan baskıların alınması veya arıza sonrası işin yeniden planlanması farklı sorunlardır.
İlk incelemede bir baskı talebini baştan sona izleyin. Talep nereden geliyor, modelin üretilecek sürümünü kim belirliyor, hazırlığı kim yapıyor, hangi cihazın seçileceğine kim karar veriyor? Ardından çıktıdan sonraki adımlara bakın. Parçayı kim teslim alıyor, hangi işle bağlantısını kuruyor ve sonucu kim değerlendiriyor? Bu yolun görünür olması, yazılımın hangi bölümde yardımcı olacağını belirler.
Temsili bir atölyede bir ekip prototip, başka bir ekip küçük seri iş üretiyor olsun. Prototipte yeni geometri değerlendirmesi öncelik kazanırken, küçük seride aynı kabul edilmiş dosyanın tekrar kullanılması önemli olabilir. İki işin aynı yazıcıyı istemesi, aynı öncelik veya inceleme biçimine sahip olduklarını göstermez. İşin türünü tanımlamak, kuyruk kararının nedenini açıklamayı kolaylaştırır.

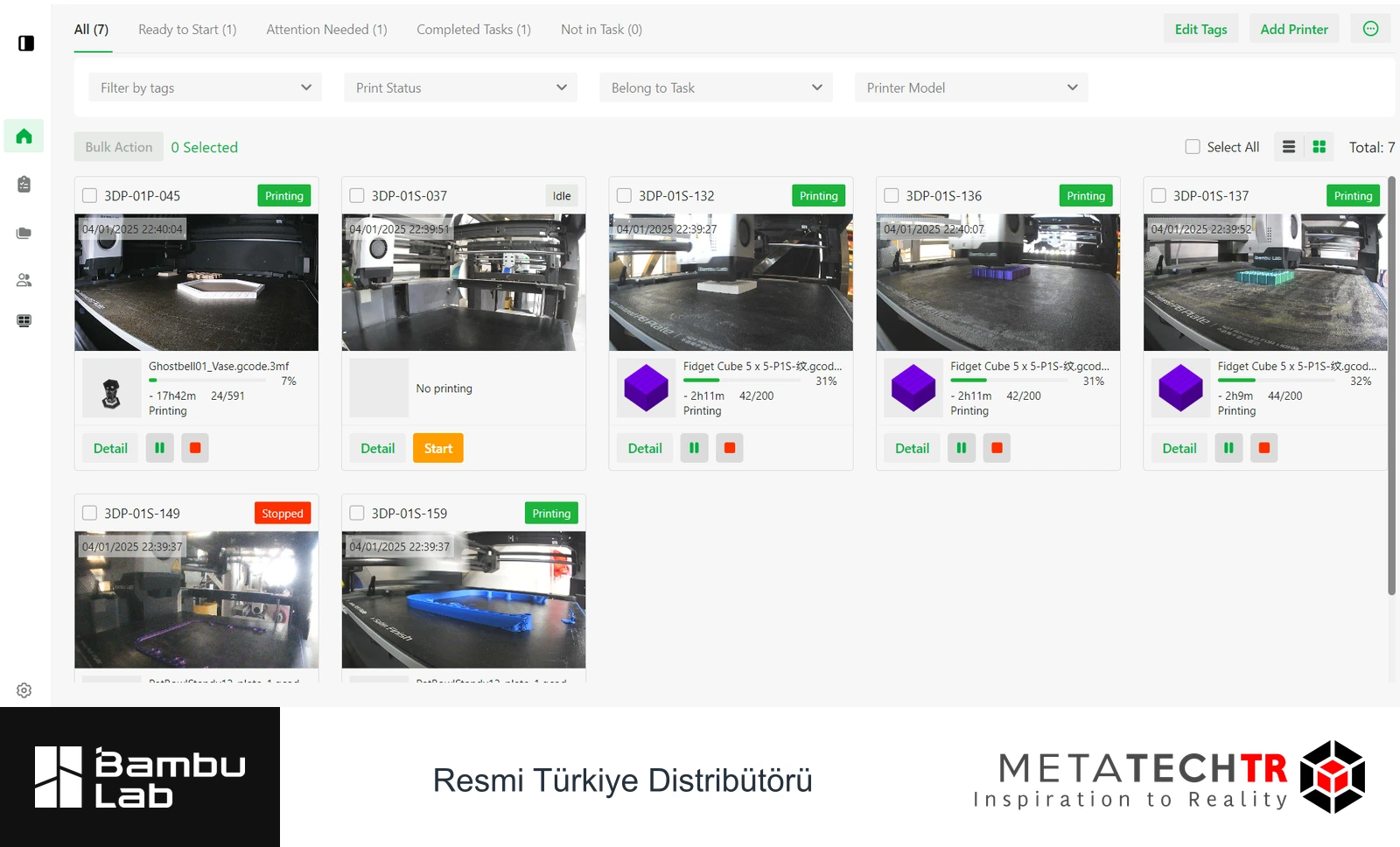

3 Temmuz 2025 tarihli Farm Manager tanıtımı, gerçek zamanlı izleme, toplu komutlar, uygun yazıcıya iş atama ve klasör, etiket, filtrelerle dosya düzenleme özelliklerini sıralıyor. Bu araçların değeri, atölyedeki hangi soruyu cevapladıklarıyla anlaşılır. İzleme “hangi iş nerede?” sorusuna; dosya düzeni “hangi sürüm kullanılacak?” sorusuna yardımcı olur.
Yazılımın mevcut olması, bu soruların işletme içinde kendiliğinden kararlaştırıldığı anlamına gelmez. Örneğin acil işin önceliğini kimin vereceği veya bir parçanın yeniden basılmasına kimin karar vereceği atölyenin kendi çalışma düzenidir. Aracı seçerken bu kararları da tanımlayın. Böylece ekranın gösterdiği durum ile ekip üyelerinin yaptığı iş birbiriyle uyumlu hâle gelir.
Bambu Lab ürünlerini yeni kapasite için incelerken önce mevcut darboğazı gösteren kısa bir ihtiyaç notu hazırlayın. Üretilecek parça türleri, kullanılan malzemeler, ortak çalışma saatleri ve bekleyen işlerin nedenleri bu notta bulunabilir. İhtiyaç yalnız daha fazla cihaz değil, aynı dosyayı ve durumu paylaşan daha anlaşılır bir iş akışı olabilir.
Başlangıç durumunu nasıl kaydetmelisiniz?
Bir gün veya seçtiğiniz çalışma dönemi boyunca işlerin hangi aşamada beklediğini kaydedin. Kendi veriniz olmadan ortalama hız veya verim iddiası üretmeyin. İncelemenin amacı, bilgisini eksik bekleyen iş ile fiziksel cihaz bekleyen işi ayırt etmektir. Başlangıç durumunu tanımladığınızda yeni düzenin hangi sorunu çözdüğünü daha sonra karşılaştırabilirsiniz.
2. Sunucu ile istemcinin görevini ayrı düşünün

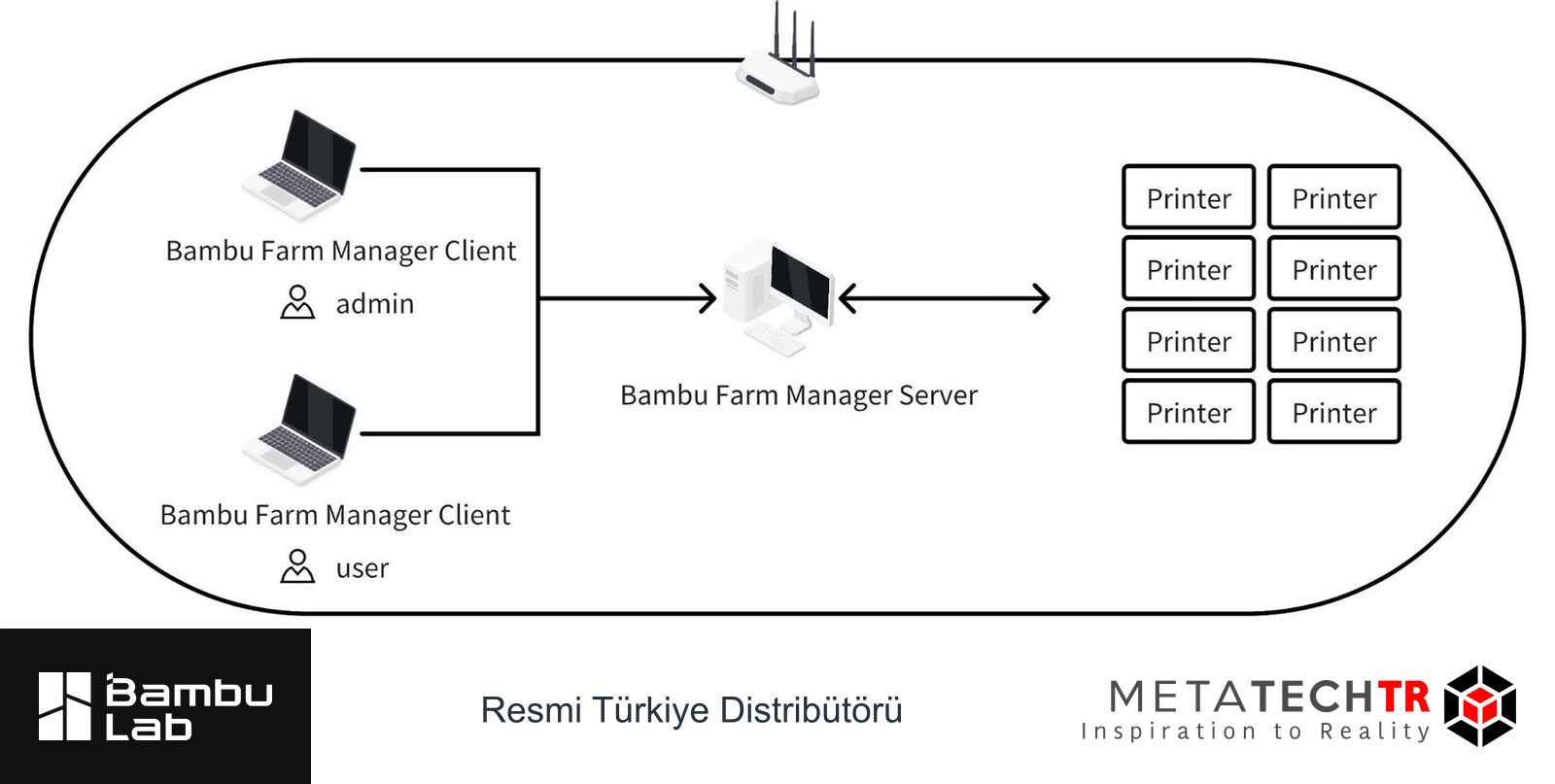

Farm Manager’ın Temmuz 2025 tanıtımında iki temel bileşen bulunuyor. Farm Manager Server, arka planda çalışarak yazıcılarla iletişimi yürütüyor. Farm Manager Client ise kullanıcıların filoyu izlediği ve kontrol ettiği arayüz olarak açıklanıyor. Bu ayrım, bir ekranı açmak ile yazıcılarla iletişimi sağlayan hizmeti çalıştırmanın farklı görevler olduğunu gösterir.
Atölye planında sunucunun hangi bilgisayarda ve hangi sorumluluk düzeninde çalışacağını belirleyin. O bilgisayarı günlük kişisel işler için kullanan kişiyle filo operasyonunu yöneten kişi aynı olmayabilir. Bilgisayarın kullanılabilirliği, erişim düzeni ve ilgili sistem değişiklikleri konusunda kurumun bilgi işlem sorumlularıyla birlikte çalışın. Kurulum adımlarını güncel resmî belgelerden izleyin; eski tanıtım yazısını kurulum kılavuzu yerine kullanmayın.
İstemci tarafında ise hangi kullanıcının hangi işi yapacağını tarif edin. Bir kişi yalnız durumu incelemek, başka bir kişi iş hazırlamak veya kuyrukla ilgilenmek zorunda olabilir. Bunlar önerilen işletme rolleri; yazılımın belirli bir sürümünde bulunan kullanıcı yetkisi seçeneklerinin listesi değildir. Gerçek yetki ve erişim özelliklerini kullandığınız sürümün belgelerine göre değerlendirin.
Bu yapıyı temsili bir atölyede şöyle düşünebilirsiniz: tasarımcı üretim dosyasını hazırlar, operasyon sorumlusu işi planlar, atölye görevlisi tamamlanan parçayı alıp ilgili işe bağlar. Sunucu ve istemci, bu kişiler arasında bilgiyi görünür kılan teknik düzenin parçalarıdır. Ancak parçanın fiziksel olarak kaldırılması veya teslim edilmesi gibi işler hâlâ belirli kişilerin görevleridir.
Tanıtım, bağlanabilecek yazıcı sayısını ağın ve bilgisayarın kapasitesiyle ilişkilendiriyor. Buradan her kurulumun aynı sayıda cihazı aynı deneyimle yöneteceği sonucu çıkmaz. Yeni filonuz için kapasiteyi küçük bir temsil grubuyla değerlendirmek, hem teknik düzeni hem operatör işini görmenize yardımcı olur. Test kapsamını kurumunuzun teknik sorumluları belirlesin.
Arayüz kapalıysa hangi soruyu sormalısınız?
Bir kullanıcı ekranı göremediğinde “bütün filo durdu” sonucuna hemen geçmek yerine sorunun hangi katmanda olduğunu ayırın. İstemci erişimi, sunucu durumu, ağ iletişimi ve tek bir yazıcının durumu farklı inceleme başlıklarıdır. Bu sıra, gözlemi ilgili katmana bağlamanıza yardımcı olur. Güncel hata açıklaması için Farm Manager SSS ve sorun giderme sayfasını kullanabilirsiniz.
Bu ayrım destek kaydına da yarar. Yalnız “çalışmıyor” yazmak yerine hangi ekranda ne görüldüğünü, durumun tek cihazda mı yoksa birden çok cihazda mı olduğunu ve ne zaman başladığını belirtin. Sonraki incelemeyi yapacak kişi sorunun kapsamını bu bilgilerle daha hızlı anlayabilir.
3. Yerel ağ yaklaşımını işletmenizin veri düzeniyle eşleştirin
Farm Manager’ın tanıtımındaki temel fikir, yazıcı komutlarının ve dosyaların yerel ağ üzerinde işlenmesidir. Bu, üretim dosyalarını kendi ortamında yönetmek isteyen atölyeler için önemli bir tasarım tercihidir. Ancak yerel çalışmak, kurumun bütün veri yönetimi sorularını tek başına cevaplamaz. Dosyanın kimden geldiği, kimlerin eriştiği ve ne kadar süre tutulduğu da işletmenin kararlarıdır.
Korneel’in müşteri ilişkileri, yerel dosya kontrolünün neden önemli olabileceğini gösteriyor. Hollanda’daki Korneel’s 3D Services; ürün geliştirme, üretim ve sanat alanlarından müşterilerle çalışıyor. Korneel’in bazı müşterileri dosyaların tesis içinde kalmasını istiyor ve veri işleme konusunu sözleşmelerinde önemli buluyor.
Korneel’in deneyiminde Farm Manager yerel kontrol, merkezi izleme ve baskı sırası yönetimi için kullanılmış. Korneel, bu kurulumda farklı ağ bölümlerindeki yazıcıları da yönetiyor. Bu örnek, başka bir kurum için otomatik mevzuat uyumu veya güvenlik garantisi anlamına gelmez. Teknik kurulum ve kurumsal gereklilikler ilgili uzmanlar tarafından birlikte değerlendirilmelidir.
Kendi atölyenizde veri akışını birkaç basit soru üzerinden çizebilirsiniz. Müşteri dosyası hangi kanaldan geliyor? Üretim hazırlığı nerede tutuluyor? Operatör hangi dosyayı görüyor? İş bittikten sonra hangi öğeler saklanıyor veya kaldırılıyor? Destek gerektiğinde hangi dosyaların dışarı aktarılması için izin gerekiyor? Bu soruların yanıtı, yazılım seçiminden bağımsız olarak üretim düzeninin parçasıdır.
Temsili bir tasarım ofisinde müşteri modeli ile atölyede üretilecek sürüm ayrı dosyalar olabilir. Orijinal modelin yanında yapılan düzenlemelerin kaydı tutulur, baskı hazırlığı ilgili işe bağlanır ve teslim sonrası saklama kararı uygulanır. Bu öneri belirli bir hukukî yükümlülük tanımı değildir; kurumun yetkili kişilerinin belirleyeceği kuralları iş akışında görünür kılmak içindir.
Destek dosyaları da aynı plana dahil olsun
Bir teknik sorunu anlatmak için görsel, günlük veya proje dosyası gerekebilir. Bu dosyaların müşteri bilgisi içerebileceğini dikkate alarak paylaşım yetkisini önceden belirleyin. Operatörün sorunu bildirmek için kime danışacağını bilmesi yararlıdır. Destek talebini hazırlamak ile dosyayı yetkili kanaldan göndermek farklı sorumluluklar olabilir.
Korneel örneğinin olumlu tarafı, yerel kontrol ihtiyacının günlük üretimle birlikte ele alınmasıdır. Yazı, yerel çalışma tercihinin kuyruk ve izleme işlerini terk etmek anlamına gelmediğini anlatıyor. Kendi değerlendirmenizde de yalnız ağ mimarisine değil, operatörün günlük işini nasıl sürdüreceğine bakın. İyi bir teknik tercih, anlaşılır insan görevleriyle desteklendiğinde atölye düzenine dönüşür.
4. Baskı kuyruğunu uygunluk ve öncelik üzerinden kurun
Tanıtımdaki akıllı kuyruk özelliği, yazıcıların uygunluğuna göre iş atama fikrini içeriyor. Atölye açısından bunu iki ayrı soru izler: Hangi cihaz bu iş için değerlendirilebilir ve hangi iş önce tamamlanmalıdır? Cihazın boş görünmesi, her dosyanın ona gönderilebileceği anlamına gelmez. İşin cihaz ve malzeme gereksinimiyle fiziksel hazırlığı ayrıca kontrol edilmelidir.
Öncelik için anlaşılır bir kural oluşturun. Müşteri teslimi, tasarım incelemesi veya montaj için bekleyen bir parçanın zaman gereksinimi farklı olabilir. “Acil” etiketini herkesin kendi işine verebildiği bir düzende kuyruk kısa sürede anlamını kaybedebilir. Öncelik değişikliğinin kimin kararı olduğunu ve hangi gerekçeyle yapıldığını belirtin.
Temsili bir atölyede üç iş düşünün: bugün montaja girecek tek parça, yarın değerlendirilecek prototip ailesi ve teslim zamanı daha ileri olan tekrar işi. Yalnız baskı süresine bakarak sıralamak, montajı bekleyen parçayı geciktirebilir. Öneri olarak her işin bağlı olduğu sonraki aşamayı görünür kılın. Böylece sıra kararı yalnız yazıcı doluluğuna değil, bütün işin akışına dayanır.
İşin hazır olup olmadığını da ayrı tanımlayın. Doğru dosya sürümü seçilmemiş, gerekli malzemesi belirlenmemiş veya değerlendirme sorumlusu bilinmeyen talep üretim kuyruğundan önce bilgi bekliyor olabilir. Bu işi sıraya koyup operatörün eksikleri kendiliğinden çözmesini beklemeyin. Baskı hazırlığı tamamlandığında durum güncellensin.
Toplu komutlarda kapsamı görünür tutun
Farm Manager tanıtımı birden fazla yazıcıya toplu komut gönderilmesini özellikler arasında sayıyor. İşletme önerisi olarak böyle bir işlemden önce seçili cihaz grubunun ne olduğunu ve komutun hangi işleri etkileyeceğini kontrol edin. “Bütün yazıcılar” ile belirli bir iş grubu aynı kapsam değildir. Arayüzde bulunan güncel davranış ve onay adımları için ilgili sürümün belgelerini izleyin.
Kuyruktan çıkarılan işlerin nedenini de kaydedin. Tasarım değişikliği nedeniyle iptal edilen, malzeme bekleyen ve cihaz sorunu yüzünden ertelenen işler farklı takip gerektirir. Yeniden planlama sırasında eski talebin kopyasını oluşturarak iki kez üretim istememeye dikkat edin. İş kimliği bu bağlantıyı korumaya yardımcı olur.
Kişiselleştirilmiş ürünlerde küçük üretim rehberi, sipariş bilgisiyle üretilecek dosyanın ilişkisini kurmak için tamamlayıcıdır. Filo yönetiminde bu ilişkiye cihaz seçimi ve kuyruk durumu eklenir. Müşteri, dosya, iş ve fiziksel çıktı arasında anlaşılır bir bağ kurulduğunda operatörün tahmin etmesi gereken bilgi azalır.
Üç iş üzerinden kuyruk kararını prova edin
Ekibinizle yapılabilecek kısa bir çalışma için üç temsili talep hazırlayın. İlk talep, dosyası tamamlanmış fakat kullanılacak malzemesi henüz belirlenmemiş bir parçadır. İkinci talep, montajdaki başka parçayı bekleyen hazır bir üretim dosyasıdır. Üçüncü talep, bütün bilgileri tamamlanmış tekrar işidir. Operatörden hemen baskı başlatmasını değil, her talebin bir sonraki adımını açıklamasını isteyin.
İlk talepte eksik bilgi tamamlanmadan cihaz seçimi kesinleştirilmemelidir. Malzeme kararını kimin vereceği ve talebin hangi durumda bekleyeceği belirlenir. İkinci talepte karşı parçanın durumunu bilen kişiyle görüşülür; bütün montajın ne zaman değerlendirileceği anlaşılır. Üçüncü talepte ise mevcut dosyanın ilgili sipariş için doğru sürüm olduğu ve fiziksel hazırlığın tamamlandığı kontrol edilir. Bu çalışma, “hazır dosya” ifadesinin her zaman “hemen üretilecek iş” anlamına gelmediğini gösterir.
Sonra aynı taleplerden birinin önceliğinin değiştiğini düşünün. Sırayı değiştiren kişi hangi gerekçeyi kaydedecek, başka işin teslimini kim değerlendirecek ve operatör değişikliği nereden görecek? Cevaplar kişilerin birbirine sözlü olarak ulaşmasına bağlı kalıyorsa, ortak kayıtta eksik bir alan olabilir. Bütün konuşmayı yazmak yerine yalnız kararı ve etkilenen işi görünür kılmak yeterli olabilir.
Bu provayı gerçek müşteri verileri veya uzun baskılar kullanmadan masa başında yapabilirsiniz. Amaç yazılımın performansını ölçmek değil, takımın iş durumlarını aynı biçimde yorumlayıp yorumlamadığını anlamaktır. Pilot sırasında aynı belirsizlik yeniden çıkarsa kayıt düzenini buna göre düzeltin. Böylece filo yönetimi yalnız cihazların tek ekranda toplanmasıyla sınırlı kalmaz; üretim kararının başka bir kişiye anlaşılır biçimde devredilebilmesini de kapsar.
5. Dosya düzenini model, üretim hazırlığı ve iş kaydı olarak ayırın
Aynı modelin birden fazla sürümü olduğunda dosya klasörü üretim kararının parçasına dönüşür. Tasarımcının üzerinde çalıştığı ana model, operatörün kullanacağı hazırlık ve belirli bir sipariş için başlatılan iş farklı öğelerdir. Bunları birbirinin yerine kullanmak, hangi çıktının hangi karardan doğduğunu anlamayı zorlaştırır. İlk adım, her öğenin görevini açıkça adlandırmaktır.
Farm Manager’ın Temmuz 2025 duyurusu klasör, etiket ve filtrelerle dosyaları düzenlemeyi öne çıkarıyor. Bu araçları kullanmadan önce takımın hangi bilgiye göre arama yapacağını belirleyin. Proje, parça ailesi, sürüm, durum veya sorumlu kişi gibi alanlardan gerçekten ihtiyaç duyduklarınızı seçin. Aynı bilgiyi farklı yazımlarla çoğaltmak yerine ortak bir adlandırma düzeni oluşturun.
Örnek olarak bir masaüstü düzenleyicinin üç farklı tasarımını düşünün. Birincisi müşteri tarafından değerlendirilen örnek, ikincisi henüz incelenmemiş yeni geometri, üçüncüsü ise önceki teslimde kullanılan sürüm olsun. Üç dosyanın da adı yalnız “düzenleyici” ise operatörün seçimi tahmine dönüşür. Sürüm ve durum alanlarının görünür olması, doğru işin hazırlanmasını kolaylaştırır.
Üretim hazırlığında seçilen cihaz, malzeme ve ilgili ayarlar da dosyanın bağlamına aittir. Bir hazırlığı başka cihaza veya malzemeye taşırken yalnız modelin aynı olduğuna bakmayın. Uygunluğu güncel cihaz ve ürün belgelerine göre yeniden inceleyin. Bambu Lab filamentleri için hazırladığınız ürün listesi, dosya adındaki genel malzeme ifadesinden daha ayrıntılı olabilir.
Üretim için kabul edilmiş dosyayı nasıl tanıyacaksınız?
Önerilen düzen, düzenleme altındaki tasarımla üretimde kullanılacak hazırlığı açıkça ayırmaktır. “Hazır” durumuna kimin karar verdiğini belirtin. Değişiklik yapılacaksa yeni sürümün eski işi nasıl etkilediği görülsün. Bu durumlar bir ürün sertifikası değildir; atölyenin kendi inceleme adımlarını tamamlayıp tamamlamadığını anlatır.
Modelden çalışan projeye geçiş rehberi, geometri, proje dosyası ve baskı hazırlığı arasındaki ilişkiyi açıklamak için kullanılabilir. Filo ortamında buna bir de gerçekleşen iş kaydı eklenir. Aynı dosya farklı tarihlerde birden çok kez basılmışsa, her çıktının hangi talebe ait olduğu bulunabilmelidir.
Arşivdeki eski dosyaları silmek yerine durumlarına göre ayırmayı değerlendirin. Önceki sürüm, daha önce teslim edilen parçayı anlamak veya bir sorunu karşılaştırmak için gerekli olabilir. Saklama kararını kurumunuzun veri düzeniyle birlikte verin. Arşivin amacı her şeyi sonsuza kadar tutmak değil, tutulması gereken bilginin hangi işe ait olduğunu korumaktır.
Son olarak küçük bir örnekle dosya bulma denemesi yapın. Yeni bir operatörden belirli bir işin doğru dosyasını göstermesini isteyin. Tasarımı hazırlayan kişinin sözlü açıklaması olmadan bulabiliyorsa düzen anlaşılırdır. Bulamıyorsa klasör sayısını artırmadan önce adlandırma ve durum bilgisindeki eksikliği düzeltin.
6. Kapasiteyi yalnız yazıcıların doluluk oranıyla değerlendirmeyin
Korneel vakasında filonun proje ihtiyacına göre büyütülebildiği ve daha sonra yeniden küçültülebildiği anlatılıyor. Korneel, farklı ölçeklerdeki müşteri işlerinde yerel kontrol ve merkezi izlemeyi yararlı buluyor. Buradan alınabilecek ilke, kapasitenin sabit bir cihaz listesi değil, iş yükü ve operasyon düzeniyle ilişkili bir karar olduğudur.
Bir filoda bütün cihazların çalışıyor olması, bütün işlerin zamanında ilerlediğini göstermeyebilir. Baskısı tamamlanmış parçalar inceleme bekliyorsa sonraki aşama kapasitesi sınırlıdır. Malzeme hazırlığı yetişmiyorsa sıradaki iş bekler. Dosyası tamamlanmamış siparişler varsa boş cihaz eklemek bilgi eksikliğini çözmez. Bu nedenle üretim aşamalarını ayrı izleyin.
Önerilen kapasite tablosunda cihaz zamanı, operatör hazırlığı, tamamlanan parçanın alınması, inceleme ve sonraki işlem ayrı satırlar olabilir. Her satır için kendi atölyenizin gözlemini yazın. Evrensel bir günlük üretim sayısı kullanmak yerine, hangi parça ailesinin hangi aşamada yoğunluk yarattığını öğrenin. Sonraki planı bu gerçek verilere dayandırın.
Temsili bir dekor işinde çok sayıda küçük parça hızla basılıyor fakat yüzey işlemi yavaş ilerliyor olsun. Yazıcı sayısını artırmak, işlenmeyi bekleyen parça yığınını büyütebilir. Başka bir işte ise model ve yüzey planı hazır olduğu hâlde tek bir uzun baskı diğer işleri bekletiyor olabilir. İki durumda gerekli düzenleme aynı değildir. Dekor ve sahne üretimi rehberindeki parça ailesi yaklaşımı bu ayrımı görünür kılabilir.
Tekrarlanan iş ile yeni prototipi ayrı planlayın
Tekrarlanan üretimde önceki işten bilinen hazırlık ve değerlendirme bilgisi bulunabilir. Yeni prototipte ise modelin nasıl sonuç vereceği veya hangi revizyonun gerekeceği henüz açık olabilir. Bu nedenle bütün işleri tek süre listesine sıkıştırmayın. Prototipin sonraki inceleme adımını, tekrar işinin ise adet ve teslim ilişkisini görünür tutun.
İşin tahmini süresini gerçekleşen sonuçla karıştırmayın. Yazılımın gösterdiği baskı süresi, talebin baştan teslimata kadar bütün yolculuğu değildir. Hazırlık, bekleme, inceleme ve sonraki işlem sürelerini kendi kayıtlarınızdan değerlendirebilirsiniz. Bir gecikmenin baskı aşamasından mı yoksa başka aşamadan mı kaynaklandığını ayırmak, kapasite kararını daha isabetli hâle getirir.
Bambu Lab yazıcı seçeneklerini genişleme için incelerken mevcut işlerinizi temsil eden bir liste hazırlayın. Sık kullanılan boyutlar, malzemeler, tekrar sıklığı ve sonraki işlemler bu listenin parçalarıdır. Bir başka filonun cihaz sayısı veya başarı hikâyesi sizin işletmeniz için hazır satın alma planı değildir; kendi darboğazınızı tanımlayan bir örnek iş grubu daha yararlıdır.
7. Operatörün günlük devrini ekranla fiziksel alan arasında kurun
Filo ekranı baskının durumunu gösterebilir; fakat parçanın hangi kutuya gittiğini veya ilgili siparişe teslim edilip edilmediğini kendi atölye düzeninizle takip etmeniz gerekir. Yazılım ile fiziksel alan arasındaki bu bağ, çok sayıda benzer parça üreten ekiplerde önem kazanır. Operatörün görevi yalnız yeni işi başlatmak değil, önceki işin durumunu doğru kapatmaktır.
Çalışma başlangıcında aktif işler, bekleyen talepler ve cihazla ilgili açık durumlar gözden geçirilebilir. Bu bir önerilen devir düzenidir; Farm Manager’ın otomatik hazırladığı belirli bir raporun tanımı değildir. Önceki sorumlu kişinin neyi tamamladığı, hangi işin bilgi beklediği ve hangi cihazın değerlendirmede olduğu kısa biçimde görülsün.
Baskı tamamlandığında çıktı ile iş kaydını eşleştirin. Aynı parçadan farklı sürümler basılıyorsa yalnız görünüşe bakarak ayırmayı beklemeyin. Parça veya taşıma kabı üzerinde kullanılan kimlik, dijital iş kaydındaki kimlikle ilişkili olsun. İlgili dosyanın adını, adet bilgisini ve sonraki sorumluyu bulmak kolaylaşır.
Temsili bir kişiselleştirme işinde iki sipariş aynı biçimde fakat farklı yazıyla hazırlanmış olabilir. Operatör çıktıyı kaldırdığında hangi siparişe ait olduğunu açıkça görebilmeli. Baskı dosyasının doğru seçilmesi ile bitmiş parçanın doğru müşteriye bağlanması iki ayrı kontrol noktasıdır. Birini tamamlamak diğerini otomatik olarak tamamlamaz.
Cihazın fiziksel hazırlığını görünür kılın
Yeni işten önce yapılacak işlemler cihazın güncel kılavuzuna ve kullanılan ürünlere bağlıdır. İşletme kaydında yalnız “hazır” demek yerine bu durumun kimin kontrolüyle verildiğini belirtin. Bakım veya inceleme bekleyen cihazın sıradaki iş için değerlendirilmesini önlemek üzere açık bir işletme durumu kullanabilirsiniz. Yazılımda bu durumun nasıl temsil edileceğini mevcut araçlara göre belirleyin.
Tabla ve yüzey seçeneklerini yönetirken farklı yüzeylerin nerede bulunduğunu ve hangi işe ayrıldığını ekipçe bilin. Ürünlerin doğru kullanımı için kendi güncel belgelerini izleyin. Operatörün seçtiği fiziksel yüzeyi üretim hazırlığıyla eşleştirin.
Çalışma sonu devrinde tamamlanmış işleri, açık soruları ve sıradaki kişinin dikkat etmesi gereken durumları ayırın. Uzun bir serbest metin yerine parça ve cihaz kimliklerine bağlı kısa notlar yeterli olabilir. “Bir makine sorun çıkardı” yerine hangi cihazda hangi gözlemin yapıldığını yazın. Bir sonraki kişi aynı durumu yeniden keşfetmek zorunda kalmasın.
8. Teknik destek için sorunu açıklayan bir kanıt paketi hazırlayın
Destek kaydını hazırlarken konuyu doğru kategoriye yerleştirin: teknik bir sorun, satış sorusu ve lojistik talebi farklı bilgiler gerektirir. Aynı konu için birbiriyle bağlantısız talepler açmak yerine, sorunu ayrıntılı bilgiyle tek bir kayıtta açıklayın. Filo içinde ilgili operatörlerin gözlemlerini de bu kayıtta toplamak, sorunun gelişimini izlemeyi kolaylaştırır.
Bir sorun gördüğünüzde önce gözlemi yazın. Hangi cihaz, hangi iş, hangi dosya ve hangi zaman aralığı söz konusu? Beklenen durum neydi, görülen durum ne oldu? Sorunun nedeni hakkındaki tahmininizi gözlemden ayrı belirtin. “Motor arızalı” gibi kesin bir sonuç yerine, yetkili değerlendirme yapılana kadar gördüğünüz davranışı anlatmak daha açıklayıcı olabilir.
Baskı kalitesi sorunlarında sonuç fotoğrafları, kullanılan 3MF dosyası ve uygun durumlarda günlükler, inceleme için yararlı bilgiler sunar. Her sorun aynı veri paketini gerektirmeyebilir. Hangi dosyaların ve eklerin gerekli olduğunu güncel destek yönlendirmesiyle belirleyin; inceleme adımlarını cihazınızın modeline ve karşılaşılan soruna göre uygulayın.
Filo için hazırlanacak paket, sorunun kapsamını da göstermeli. Tek bir cihazda mı, aynı işin birden çok çıktısında mı, yoksa belirli bir dosyayla mı görülüyor? Bu soruların cevapları kayıtlarınızda varsa ekleyin. Elinizde olmayan karşılaştırmayı yapılmış gibi yazmayın. Sorunu yeniden üretmek için uygun olmayan denemeler yapmadan önce ilgili kılavuz veya destek yönlendirmesini izleyin.
Fotoğraf ve günlükleri iş kaydına bağlayın
Fotoğraflarda neyin gösterildiğini kısa bir notla belirtin. Genel görünüş ve sorunlu bölge ayrı kareler olabilir. Dosyanın hangi işe ait olduğunu, hangi tarihte alındığını ve paylaşım için yetkili olup olmadığını kontrol edin. Müşteri içeriği bulunan bir proje dosyasını göndermeden önce kurumunuzun paylaşım kurallarını uygulayın.
Yeni gözlemleri mevcut destek talebine ekleyerek aynı sorunun bilgisini bir arada tutun. Filo içinde bunu tek bir sorumlu kişiyle yürütebilirsiniz. Başka operatörler gözlem eklesin; dış iletişim ve talep numarası aynı iş kaydında toplansın. Bu öneri, herkesin ayrı başvuru açarak süreci parçalamamasını amaçlar.
Destek dönüşünde yapılan işlem ve sonucu da kaydedin. Yalnız “çözüldü” yazmak yerine ilgili talebi, uygulanan yetkili yönlendirmeyi ve sonraki gözlemi bağlayın. Aynı belirti yeniden görülürse önceki kayıt bulunabilir. Destek süreleri veya sonuçları için eski yazıdaki hedefleri güncel hizmet taahhüdü gibi kullanmayın; kendi açık talebinizin resmî kanalındaki durumu esas alın.
9. Bakımı takvime, cihaz durumuna ve güncel kılavuza bağlayın
Bakım planının görevi, yazıcıyı üretim dışına çıkaran işleri son anda hatırlamamak ve yapılan işlemleri izlenebilir tutmaktır. Hangi kontrolün ne sıklıkta yapılacağı cihaz modeline, kullanımına ve güncel üretici yönlendirmesine bağlıdır. Bütün filoya tek bir bakım aralığı veya malzeme reçetesi uygulamak yerine model bazında ilgili belgeleri belirleyin.
2023 kalite ve operasyon yazısında farklı hareket, yüzey ve baskı sorunlarının ayrı başlıklarla ele alınması, bakım ile teşhisin neden ayrılması gerektiğini gösteriyor. Planlı kontrol, görülen bir belirtinin teknik teşhisiyle aynı iş değildir. Operatör olağandışı bir durumu fark ettiğinde bunu kaydeder; gerekli inceleme ve çözüm ilgili kılavuz veya destek yönlendirmesiyle yürütülür.
Önerilen bakım kaydında cihaz kimliği, ilgili kılavuz, yapılacak işlem, sorumlu kişi, planlanan zaman, gerçekleşen işlem ve sonuç alanları bulunabilir. “Bakım yapıldı” gibi genel ifade yerine hangi adımın tamamlandığını belirtin. Üretici yönlendirmesi güncellendiğinde hangi kaydın gözden geçirileceği de anlaşılır olur.
Bakım penceresini iş kuyruğuyla birlikte planlayın
Bir cihaz için planlı işlem varsa onu üretim planında görünür tutun. Yazılım ekranında boş görünmesi, bakım nedeniyle iş için uygun olmadığı bilgisini ortadan kaldırmamalıdır. Bu durumu mevcut araçlarınızla nasıl göstereceğinizi belirleyin. Planlı işlem bittiğinde tekrar üretime alma kararının kimde olduğu da açık olsun.
Temsili bir atölyede aynı iş için değerlendirilebilen birden çok cihaz bulunabilir. Bir cihaz bakım penceresine alınırken sıradaki işler başka uygun kaynaklara göre yeniden planlanabilir. Burada “uygun” sözcüğü önemlidir: farklı cihazın boş olması, dosyanın değişiklik yapılmadan ona aktarılabileceği anlamına gelmez. Cihaz, malzeme ve hazırlık ilişkisi yeniden kontrol edilmelidir.
Yedek parça listesini de gerçek bakım ihtiyacıyla ilişkilendirin. Hangi parçanın hangi cihaz için olduğu, kullanılan sürüm veya model bilgisi ve kaynağı anlaşılır olsun. Benzer görünüşü uyumluluk kanıtı saymayın. Tedarik ve uygunluk bilgilerini güncel resmî kanaldan kontrol edin; eski duyurulardaki parça veya stok ifadelerini bugünkü garanti gibi kullanmayın.
Bakım sonrası ilk işin nasıl değerlendirileceğini mevcut kılavuza ve işletme düzeninize göre belirleyin. Hangi gözlemin kaydedileceği, cihaz durumunun ne zaman güncelleneceği ve sıradaki operatöre ne aktarılacağı belli olsun. Bu düzenin amacı bütün müdahaleleri karmaşık rapora dönüştürmek değil, üretimle ilgili önemli değişikliğin izini kaybetmemektir.
Cihazın kendi güncel talimatını izlemek ve gerektiğinde yetkili desteğe başvurmak, filo için bakım planı hazırlamanın temelidir. İşletmenin elektrik ve çalışma ortamına ilişkin kararlarını da ilgili yetkin kişilerle değerlendirin. Bakım kaydını cihazın güncel belgesine bağlamak, ekip değiştiğinde uygulamanın kaynağını bulmayı kolaylaştırır.
10. Yazılım değişikliğini filoya kontrollü bir çalışma olarak alın
Bir yazıcı filosunda yazılım değişikliği yalnız bir kişinin ekranını etkileyen işlem olmayabilir. Yazıcı, dilimleyici ve filo yönetimi arasındaki ilişkiler nedeniyle kullanılan sürümleri bilmek önemlidir. Güncelleme kararı verilirken ilgili sürüm notlarını ve güncel uyumluluk gereksinimlerini okuyun. Hangi bileşenin değiştiğini açıkça belirtmeden bütün düzenin aynı kaldığını varsaymayın.
Bambu Lab’ın Ocak 2023 duyurusu, P1P firmware değişikliğiyle Bambu Studio sürümünü aynı güncelleme anlatısında ele alıyor. Yazıcı yazılımı ve hazırlık aracını güncelleme planında birlikte ele almak gerekir. Duyuruda adı geçen eski sürümü bugünkü kurulum hedefi olarak kullanmayın; cihazınız için geçerli güncel belgeleri esas alın.
Önerilen değişiklik kaydında mevcut durum, değişikliğin amacı, ilgili resmî belge, etkilenen cihazlar ve sorumlu kişi yer alabilir. Amaç belirli bir sorunu çözmek mi, yeni bir işlevi değerlendirmek mi, yoksa üretici yönlendirmesini uygulamak mı? Bu gerekçe daha sonra sonucu değerlendirirken kullanılacaktır. “Yeni sürüm çıktı” ifadesi tek başına işletmenin değişiklik planını açıklamaz.
Uygun olduğunda temsil edici bir cihaz veya iş grubunda değerlendirme planlamak, değişikliğin iş akışındaki etkisini görmenize yardımcı olabilir. Bunun kapsamını kurumun teknik sorumluları ve üretici yönlendirmeleriyle belirleyin. Güncellemenin nasıl yapılacağı veya geri dönüşün mümkün olup olmadığı konusunda varsayım üretmeyin. Bu ayrıntılar ilgili ürün ve sürüme bağlıdır.
Değişiklikten sonra neye bakılacak?
Yalnız yazılımın açılmasını kontrol etmek yerine atölyenin kullandığı iş yolunu düşünün. Dosya hazırlığı, cihazın görünmesi, işin planlanması, izleme ve sonuç kaydı gibi adımlardan hangileri değişiklikten etkileniyor? İncelenecek adımları önceden seçin. Yapmadığınız kontrolü tamamlanmış gibi işaretlemeyin; açık kalan alanları görünür tutun.
Bir arayüz değişmişse kısa çalışma notunu güncelleyin. Operatörün eski ekran görüntüsünü izleyerek yanlış yere gitmesini önlemek için notun hangi sürüm veya tarihle ilişkili olduğunu belirtin. Yardım belgesinin amacı bütün ürün kılavuzunu yeniden yazmak değildir. Atölyenin kendi işini anlatan kısa yönlendirmeler, güncel resmî belgelerle bağlantılı kalmalıdır.
Değişikliği üretim takvimine de yerleştirin. Sürüm incelemesi, gerekli kurulum ve değerlendirme için ayrılan zamanı görünür kılın. Aynı anda birden fazla değişiklik yapılacaksa hangilerinin birlikte değerlendirildiğini yazın. Sonuç farklılaştığında hangi değişikliğin etkili olduğunu konuşabilmek için başlangıç durumunu bilmek gerekir.
11. Cihaz yaşam döngüsünü tek bir bitiş tarihi gibi okumayın
Filo planı, cihazın satın alındığı günle sınırlı değildir. Üretim durumunun değişmesi, yazılım güncellemeleri, güvenlik yamaları, servis ve yedek parça desteği farklı başlıklardır. Bir duyuruda bunlar ayrı açıklanmışsa atölye kaydında da ayrı tutun. “Destek var” veya “ürün bitti” gibi kısa ifadeler, hangi hizmetin kastedildiğini belirsiz bırakabilir.
Bambu Lab’ın 10 Şubat 2026 tarihli P1P yazısı, üretim ve satış durumunu, yazılım güncellemelerini ve parça/servis planlarını farklı başlıklarda ele alıyor. 31 Mart 2026 tarihli X1 serisi yazısı da benzer bir yaşam döngüsü çerçevesi sunuyor. Bu kaynaklar, mevcut cihazı işletme kararının yalnız yeni ürün kataloğuyla verilmeyeceğini gösterir.
Yaşam döngüsü duyurusunu okurken öncelikle tam modeli belirleyin. Aile adı, tek cihaz modeli ve belirli aksesuar aynı kapsamda olmayabilir. Sonra duyurunun hangi hizmeti anlattığını ayırın. Üretimin sona ermesiyle cihazın mevcut işlevi, planlanan güncellemeler ve parça tedariki farklı değerlendirmelerdir. Güncel tarihler ve koşullar için ilgili resmî belgeyi yeniden kontrol edin.
Aşağıdaki tablo, filonuz için hazırlanabilecek kayıt alanlarını gösterir. Her başlığı ilgili cihazın güncel resmî bilgisiyle doldurun.
| İnceleme başlığı | Kayda alınacak bilgi | Filo kararındaki rolü |
|---|---|---|
| Cihaz kimliği | Tam model ve işletme kimliği | Doğru belgeyi eşleştirme |
| Üretim durumu | Resmî duyuru ve kontrol tarihi | Yeni alım planını değerlendirme |
| Yazılım desteği | Güncelleme kapsamı ve resmî kaynak | Kullanılan iş akışını planlama |
| Güvenlik güncellemeleri | Ayrı açıklanan dönem ve koşullar | Kurumun teknik değerlendirmesi |
| Parça ve servis | Ürün bazında güncel bilgi | Bakım ve tedarik planı |
| İş yükü | Cihazın yaptığı gerçek işler | Devam, görev değişimi veya yenileme |
| Açık soru | Doğrulanması gereken bilgi | Yetkili kişiye yöneltme |
Mevcut cihazı hangi görevde tutacaksınız?
Bir yaşam döngüsü duyurusu görüldüğünde bütün cihazları aynı kararla ele almayın. Hangi işlerin mevcut kurulumda yürüdüğünü, hangi ihtiyaçların değiştiğini ve teknik gereklilikleri gözden geçirin. Devam, farklı göreve ayırma veya yenileme kararını kendi iş planınızla ilişkilendirin. Kararı cihazınızın mevcut durumu, üretim gereksinimleri ve güncel destek bilgileriyle verin.
Parça planında da model düzeyinde doğrulama önemlidir. Parçanın cihazınıza uyumu ile satın alma anındaki stok durumu ayrı bilgiler gerektirir. Hangi parçanın gerçekten gerekli olduğunu ve uygunluğunu resmî kanaldan kontrol edin. Genel bir stok güvencesi yerine ürün bazında bilgiyle ilerlemek, satın alma görüşmesini somutlaştırır.
Yazıcı ve filament seçimi rehberi, yenileme ihtiyacını parça türleri ve çalışma düzeni üzerinden değerlendirmek için kullanılabilir. Yaşam döngüsü kaydı ise bu görüşmeye mevcut filonun durumunu ekler. Yeni cihazı yalnız eski modelin yerine yazmak yerine, hangi iş yükünü ve hangi gereksinimi üstleneceğini belirleyin.
12. Küçük bir pilotla yerel filo akışını değerlendirin
Farm Manager’ı değerlendirmek için bütün atölyeyi bir anda aynı düzene taşımak zorunda değilsiniz. Kurumun teknik gereklilikleri ve güncel desteklenen kurulum çerçevesinde, işlerinizi temsil eden bir pilot kapsamı seçebilirsiniz. Bu pilotun amacı yalnız yazıcıların ekranda görünmesi değil, talebin dosyadan fiziksel sonuca kadar takip edilebilmesidir.
Önerilen ilk adım, küçük fakat anlamlı bir iş grubu belirlemektir. Bir tekrar işi, bir prototip ve birden fazla parçalı montaj işi farklı ihtiyaçları temsil edebilir. Bunların gerçekten sizin atölyenizde bulunması gerekir; sırf tabloyu doldurmak için yapay iş üretmeyin. Her işin dosyasını, amacını, sorumlusunu ve sonraki aşamasını tanımlayın.
İkinci adımda yerel kurulumun teknik hazırlığını ilgili kişilerle yürütün. Sunucu ve istemci düzeni, ağ erişimi, dosya konumu ve kullanıcı sorumlulukları net olsun. Resmî belgelerdeki gereklilikleri izleyin ve kurumun teknik onayını alın.
Üçüncü adımda dosya düzenini deneyin. Operatör doğru işi, sürümü ve hazırlığı bulabiliyor mu? Yeni bir talep geldiğinde hangi alana ekleneceği anlaşılır mı? Aynı dosyanın farklı kopyaları varsa neden ayrı oldukları biliniyor mu? Bu soruları gerçek iş üzerinde cevaplayın. İlk denemede eksik kalan etiket veya klasör düzenini, çok sayıda dosya taşımadan önce düzeltmek daha kolaydır.
Pilot senaryosu: prototip ile tekrar işi çakışıyor
Temsili bir senaryoda, inceleme toplantısı için hazırlanan prototip ile devam eden küçük seri aynı cihaz grubunu istiyor olsun. Önce her işin gereksinimini ve sonraki aşamasını görünür kılın. Öncelik kararını ilgili sorumlu versin. Sırayı değiştirince hangi teslimin etkilendiğini ve gerekiyorsa işin başka uygun cihaza nasıl değerlendirileceğini kaydedin.
Bu örnek çalışma, kuyruk kuralınızın ekip tarafından anlaşılır olup olmadığını incelemenize yardımcı olur. Karar yalnız bir kişinin aklında kalıyorsa süreç henüz devredilebilir değildir. Başka operatör işin neden öne alındığını kayıttan anlayabiliyorsa, ortak çalışma dili oluşmaya başlamıştır.
Dördüncü adımda fiziksel çıktıyı izleyin. Tamamlanan parça doğru işe bağlandı mı, inceleme durumu güncellendi mi, sıradaki kişi ne yapacağını biliyor mu? Yazılımda işin tamamlanmış görünmesiyle müşteriye veya montaja hazır olması arasındaki farkı kontrol edin. Eksik bağlantıyı işin sonunda öğrenmek yerine pilotta görünür kılın.
Son adım, pilotun sonucunu başlangıçtaki ihtiyaçla karşılaştırmaktır. Dosya bulma kolaylaştı mı, hangi sorumluluk hâlâ belirsiz, hangi aşamada bekleme devam ediyor? Sayısal sonuç açıklayacaksanız kendi kayıtlarınıza dayanın. Korneel’in olumlu deneyimini kendi pilotunuzun sonucu gibi sunmayın; onun örneği doğru soruları seçmek için bağlam sağlar.
13. Filo performansını işin tamamlanması üzerinden okuyun
Filo ekranında görülen baskı sayısı, atölyenin bütün çıktısını tek başına anlatmaz. Prototip geliştiren bir ekip daha az parça üreterek önemli tasarım sorularını kapatmış olabilir. Tekrar üretim yapan ekipte ise doğru adet, doğru sürüm ve teslim ilişkisi önemlidir. Ölçüm yaklaşımını işinizin amacına göre seçin.
Önerilen ilk ölçüm, talebin hangi aşamalardan geçtiğidir. Bilgi bekleme, hazırlık, kuyruk, baskı, inceleme ve sonraki işlem durumları ayrı görülebiliyorsa beklemenin nerede biriktiği anlaşılır. Her aşamayı dakika düzeyinde ölçmek zorunda değilsiniz. Kararınıza yardımcı olacak ayrıntıyı seçin ve ekip için sürdürülebilir bir kayıt biçimi oluşturun.
İkinci ölçüm, yeniden iş yapma nedenleridir. Tasarım revizyonu, yanlış dosya seçimi, baskı sorunu ve müşteri kapsam değişikliği aynı kategori değildir. Hepsini “yeniden baskı” saymak, iyileştirilecek alanı gizleyebilir. Örneğin prototipte planlanan yeni sürüm geliştirme işin doğal parçası olabilir; yanlış dosyanın üretilmesi ise farklı bir süreç sorusudur.
Üçüncü ölçüm, fiziksel teslimin tamamlanmasıdır. Baskı bitmiş ama parça incelenmemişse işin durumu bunu göstermeli. Küçük üretimde doğru siparişe bağlanma, atölye aparatında ilgili kullanıcıya teslim ve dekor işinde montaj grubunun tamamlanması farklı teslim olaylarıdır. İş yerinde aparat ve prototip rehberi bu sonucun kullanıcı ihtiyacına bağlanmasını ayrıntılandırır.
İyileştirme görüşmesinde tek değişiklik alanı seçin
İlk raporda bütün işletmeyi yeniden düzenlemeye çalışmayın. En açık sorun dosya sürümüyse önce bunu ele alın. Bekleme fiziksel incelemede birikiyorsa o aşamanın sorumlusunu ve kapasitesini görüşün. İyileştirme tamamlandığında aynı soruya yeniden bakın. Böylece yeni düzenin katkısını hangi gözleme dayandırdığınız anlaşılır.
Korneel vakasındaki merkezi izleme ve düzenli yönetim deneyimi, yazılımın operasyon ekibine zaman kazandırabileceği yönünde olumlu bir anlatı sunuyor. Kendi atölyenizde bunu değerlendirmek için “daha verimli olduk” demek yerine hangi işin kolaylaştığını gösterin. Örneğin doğru dosyanın bulunması veya bekleyen işin sahibinin belirlenmesi gibi somut süreçler üzerinden konuşun.
Raporu cihaz ve kişi karşılaştırmasına indirgemeyin. İşlerin zorlukları ve amaçları farklı olabilir. Aynı sayıda baskı iki ekipte aynı işi temsil etmeyebilir. Açıklaması olmayan sıralamalar yerine iş türü, sonuç ve açık sorularla birlikte değerlendirme yapın. Bu yaklaşım filonun gerçek üretim ihtiyacına göre gelişmesini destekler.
14. İlk kurulum görüşmesinden önce sık sorulan kararları netleştirin
Filo yönetimi aracı seçerken teknik gereksinimlerle günlük operasyonu aynı görüşmede ele alın. Kullanacağınız cihazların tam listesi, mevcut yazılım düzeni, üretilecek işlerin türü ve sorumlu kişiler başlangıç bilgisidir. Bu bilgiler hazır olduğunda yerel ağ, dosya düzeni ve iş kuyruğu kararlarını gerçek atölye ihtiyacına bağlayabilirsiniz.
Farm Manager ile her Bambu Lab modeli aynı biçimde kullanılabilir mi?
Desteklenen model ve gereken sürüm bilgilerini güncel resmî belgelerden kontrol edin. Temmuz 2025 tanıtımındaki destek listesiyle daha sonra planlanan eklemeler aynı durum değildir. Cihaz satın alma veya filo geçişi kararını eski duyurunun gelecek planına dayandırmayın. Tam model, cihaz yazılımı ve kullanılan Farm Manager sürümü birlikte değerlendirilmelidir.
Yerel ağda çalışmak bütün veri gereksinimlerimizi karşılar mı?
Yerel çalışma mimarisi önemli bir tercihtir, fakat kurumunuzun gereksinimleri erişim, saklama, paylaşım ve diğer süreçleri de kapsayabilir. Korneel vakası belirli bir işletmenin deneyimini anlatır. Sizin kurumunuz için uygunluk değerlendirmesini ilgili teknik ve yetkili kişilerle yapın. Ürün tanıtımındaki olumlu ifadeyi otomatik bir uyum belgesi olarak kullanmayın.
İş kuyruğu fiziksel operatör işini ortadan kaldırır mı?
Dosyanın planlanmasıyla parçanın alınması, tanınması ve değerlendirilmesi farklı adımlardır. Operatörün sorumluluğunu açık biçimde tanımlayın. Tamamlanan baskının hangi işe ait olduğu ve sonraki kişiye nasıl aktarılacağı işletmenin çalışma düzenidir. Yazılımın görünür kıldığı bilgiyi fiziksel alanla eşleştirmek, filonun günlük akışını tamamlar.
Aynı sorun için her operatör destek talebi açmalı mı?
Aynı konu için yinelenen talepler açmak yerine mevcut kayda bilgi ekleyin. Filo içinde tek bir sorumlu belirleyip diğer operatörlerin gözlemlerini aynı işte toplamak uygun bir çalışma önerisidir. Güncel başvuru kanalı ve istenen ekler için resmî desteğin yönlendirmesini izleyin. Yanıt süresini varsaymak yerine mevcut talebin durumunu ilgili kanaldan takip edin.
Eski modelin üretimi bitince filodan çıkarmak gerekir mi?
Üretim durumu, mevcut iş yükü, yazılım gereksinimleri, servis ve parça bilgileri birlikte değerlendirilmelidir. Tek bir duyuru başlığı, bütün işletme kararının yerine geçmez. Yaşam döngüsü matrisini güncel resmî bilgilerle doldurun; cihazı hangi işte kullanacağınızı ve yenileme gereksinimini bu çerçevede görüşün.
METATECHTR ile kapasite görüşmesine hangi bilgilerle gidebiliriz?
Mevcut cihazları, sık üretilen parça ailelerini, malzeme ihtiyaçlarını ve en belirgin bekleme nedenlerini kısa bir dosyada toplayın. Ayrıca yeni kapasitenin hangi işi üstleneceğini yazın. METATECHTR hakkında ve iletişim bilgileri üzerinden görüşmeye hazırlanırken bu özet, ürün listesini gerçek üretim gereksinimiyle ilişkilendirmenize yardımcı olur.
